TEREOS Nantes : le retour !
Depuis début septembre 2016, FranckFer Déconstruction a repris son chantier de Nantes.

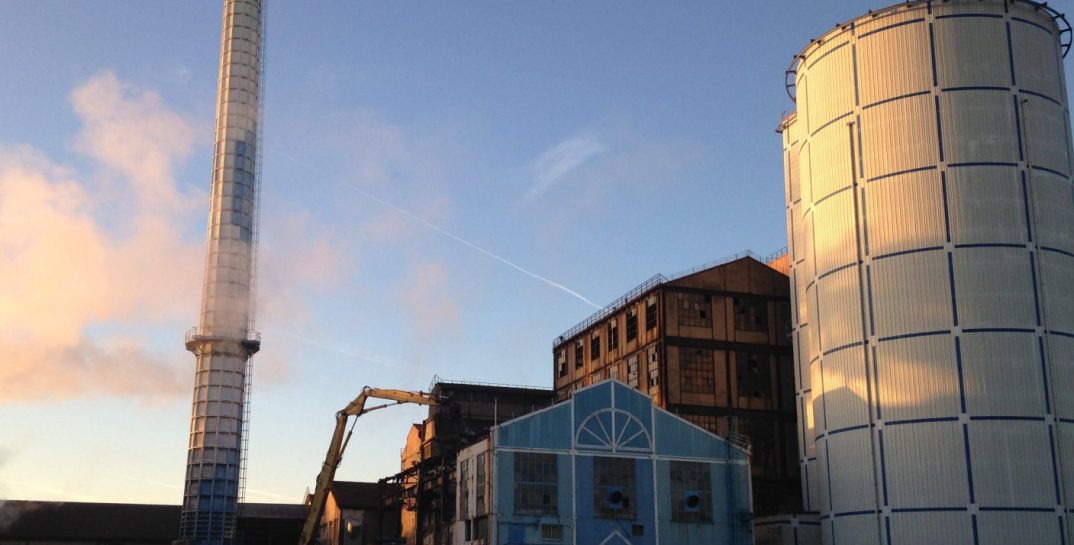

Situé sur le site de l’usine Tereos* sur l’île Nantaise, ce chantier consiste en la démolition totale ou partielle de bâtiments. Il est la suite logique d’une évolution de l’activité de l’usine qui réalise actuellement le conditionnement de produits sucriers.
Le contexte des travaux de déconstruction :
Arrêté depuis maintenant deux ans, ce chantier a redémarré de plus belle, intégrant de nouvelles données. En effet, en plus du bâtiment F, plus connu sous le nom de bâtiment « Noir Animal », il s’est vu ajouté :
- le bâtiment E :
Ce bâtiment a été ajouté suite à une étude établie par Bureau Veritas, qui a mis en évidence un défaut de stabilité si le bâtiment F était démoli seul.
Le bâtiment E, ancien bâtiment électrique attenant au bâtiment « Noir Animal » présentant des matériaux amiantés doit donc faire l’objet d’un désamiantage complet avant de pouvoir être déconstruit.
- La bâche alimentaire du bâtiment D
La bâche alimentaire (Vaste réservoir d’eau) doit être désinvestie après également un désamiantage complet.
Après plusieurs mois de préparation, utiles à l’élaboration des modes opératoires et plan de retrait de matériaux amiantés par l’entreprise Franck Fer Déconstruction et à la consignation des bâtiments à traiter par le Maître d’Ouvrage, le chantier a donc pu reprendre. La première étape du chantier fut la mise en œuvre d’une nouvelle base vie conforme au Code du Travail et d’un bureau de chantier pour le Chef de chantier de FRANCK FER Déconstruction.
Les particularités du site :
- Le site est situé sur l’île de Nantes : Cette île, entourée de part et d’autre par la Loire, est un quartier très urbanisés regroupant des zones résidentielles, tertiaires et industrielles.
- L’usine Tereos de Nantes est toujours en activité : conditionnement de sucres fabriqués à base de sucre de canne.
Les principaux acteurs de l’opération :
Pour Franck Fer :
1 Directeur d’exploitation (M. DEFONTAINE Sébastien)
1 Responsable Qualité Hygiène Sécurité Environnement
1 Chef de chantier déconstruction
4 Opérateurs en déconstruction
2 Encadrants de chantier amiante
4 opérateurs en désamiantage
Pour TEREOS :
1 Responsable du site
1 Animateur Sécurité
1 Coordinateur SPS
Les moyens matériels mis en œuvre:
- 2 tours d’escalier extérieures assurent l’accès aux bâtiments D et F en toute sécurité (LV’TEC)
- 2 échafaudages assurent la protection du silo 5000 T (en service et zone Atex) (LV’TEC)
- 4 échafaudages inter-niveau à l’intérieur du bâtiment F assurent l’accès aux matériaux amiantés pour le chantier de désamiantage (LV’TEC)
- 1 Grue de levage de capacité 50 T pour les évacuations du bâtiment D (ADEKMA OUEST)
- 2 Grues de levage de capacité 130 T et 160 T pour la dépose des 2 passerelles aériennes reliant les bâtiments F et S (ADEKMA OUEST)
- 1 Pelle de démolition PC450 montée en longue flèche de 25m FRANCK FER Déconstruction)
- 1 Bobcat équipé d’un godet hydrofourche (FRANCK FER Déconstruction)
- 1 Pelle 322 D équipée d’un grappin (FRANCK FER Déconstruction),
- 1 Pelle de démolition R944 pouvant être équipée d’un BRH, d’une Cisaille béton ou d’un Broyeur béton (FRANCK FER Déconstruction),
- 1 Nacelle de 43 m (LOXAM ACCESS)
- 1 Unité Mobile de Décontamination (DECONTAMIX)
- 1 base vie équipée de vestiaires, de sanitaires, d’un réfectoire et d’un bureau de chantier (TOUAX)
Le chantier en quelques chiffres :
- 6 : c’est le nombre de mois de travaux nécessaire à la réalisation du chantier,
- 600 : c’est le nombre de kilomètres séparant le siège de l’entreprise et le site Tereos de Nantes,
- 600 : c’est le nombre de tonnes d’acier qui sera revalorisé à la fin du chantier,
- 1200 : c’est le nombre de tonnes de béton que nous allons extraire, broyer et évacuer.
*TEREOS : Groupe issu de la fusion de Béghin-Say et de l’Union des Sucreries et Distilleries Agricoles (Union SDA)
